智慧販賣機物流配送與安裝流程完整指南:從出廠到上線營運

完整解析智慧販賣機從工廠包裝、物流配送、現場準備到安裝測試的全流程指南,涵蓋搬運注意事項、場地需求、水電配置及驗收標準,協助業主順利完成設備部署。

智慧販賣機的配送安裝為什麼這麼重要?

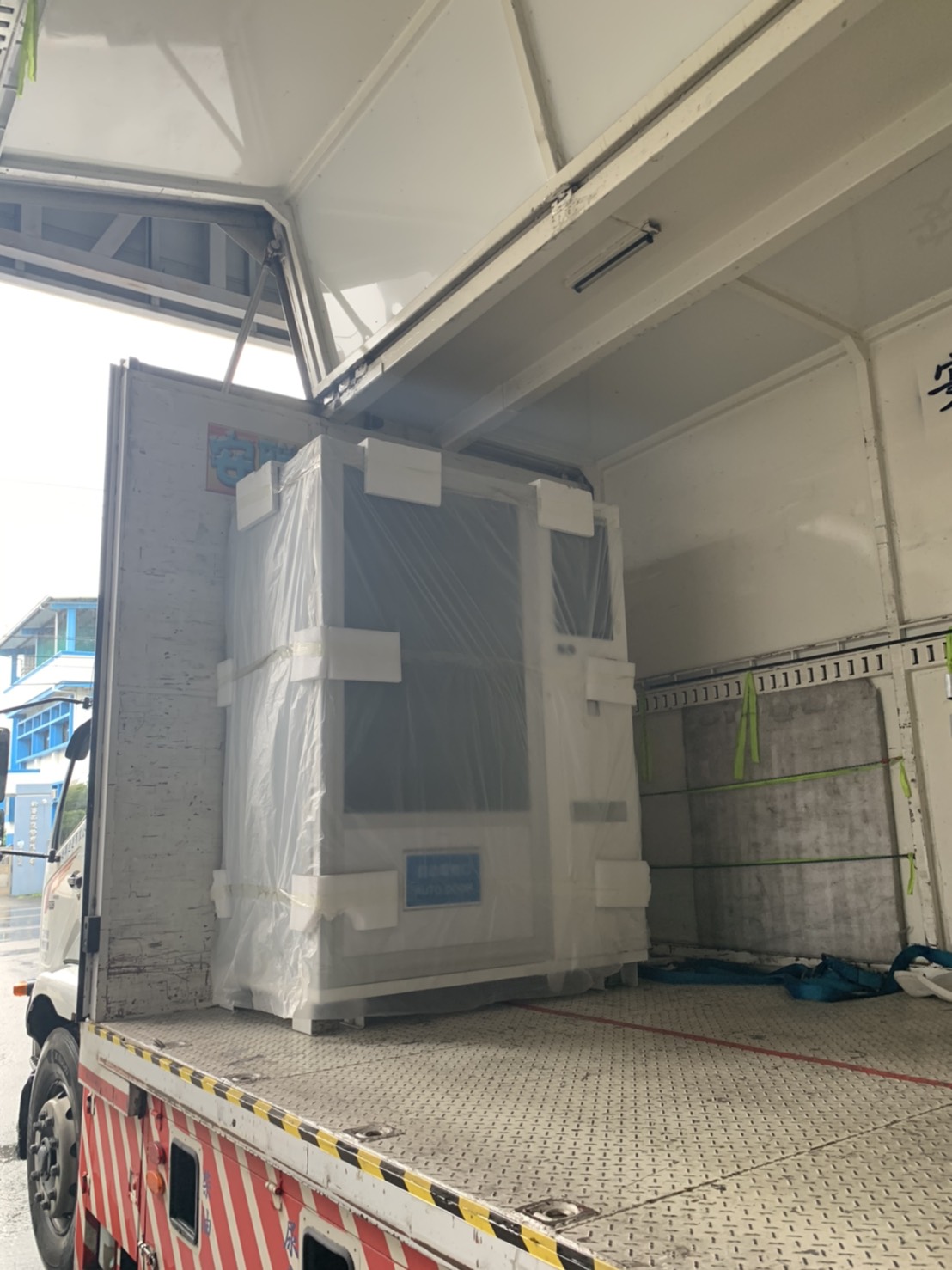

智慧販賣機裝載配送

許多業主在採購智慧販賣機時,往往將注意力集中在機型選擇與功能規格上,卻忽略了物流配送與安裝流程的重要性。事實上,一台販賣機從工廠出貨到正式上線營運,中間經歷的每一個環節都可能影響設備的使用壽命與運作穩定性。

根據龍雲數位多年的部署經驗,超過 15% 的早期設備故障可追溯到配送或安裝階段的疏忽——包括運輸途中的碰撞損傷、安裝時的水電配置錯誤,以及未按規範完成驗收測試。本文將從實務角度出發,完整說明智慧販賣機從出廠到上線的每一個關鍵步驟。

階段一:工廠包裝與出貨準備

智慧販賣機的包裝不同於一般家電產品,由於機台重量通常在 200 至 500 公斤之間,且內含精密的冷藏壓縮機、觸控螢幕及電子支付模組,包裝必須符合嚴格的防護標準。

標準包裝流程包含:

  • 防震泡棉固定:螢幕、出貨口等易損部位使用高密度泡棉包覆
  • 木質底座固定:機台以螺栓固定在木質棧板上,防止運輸途中滑動
  • 防水膜包裹:整機使用防水收縮膜封裝,避免雨水或濕氣侵入
  • 傾斜指示器:包裝外側黏貼傾斜與撞擊感應貼紙,到貨時可判斷運輸品質
  • 配件獨立打包:鑰匙、說明書、備用零件等配件另行封裝,避免遺失

出廠前,龍雲數位的品管團隊會進行出廠測試(Factory Acceptance Test),確認機台各功能正常運作後才會放行出貨。

階段二:物流運輸與搬運要點

智慧販賣機的物流配送需要使用配備液壓升降尾板的貨車,一般小型貨車無法負荷機台的重量與體積。運輸過程中有幾個關鍵注意事項:

車輛與裝載要求:

  • 使用 3.5 噸以上附有液壓尾板的廂型貨車
  • 機台以固定帶綁紮於車廂壁面,至少使用 4 條工業級綑綁帶
  • 冷藏機型須保持直立運輸,傾斜角度不得超過 15 度,否則壓縮機冷媒可能回流導致損壞
  • 車廂內溫度避免極端高溫(超過 45°C)或低溫(低於 -10°C)

卸貨搬運注意事項:

  • 現場須準備能承重 500 公斤以上的油壓拖板車或搬運推車
  • 至少安排 2 至 3 名經驗豐富的搬運人員
  • 經過門檻、斜坡或電梯時,務必確認通道寬度(機台寬度通常為 70 至 100 公分)
  • 貨梯載重需在 800 公斤以上,且門寬須預留至少 10 公分的操作空間

這些搬運細節看似瑣碎,但每一項都是李奇申帶領團隊在數百台機台部署經驗中歸納出的實戰要點。忽略任何一項,都可能造成機台刮傷、內部零件鬆脫,甚至壓縮機損壞等嚴重後果。

階段三:場地準備與環境評估

在機台運抵現場之前,場地需要完成以下準備工作。事前的場地評估(Site Survey)是確保安裝順利的前提,龍雲數位通常會在出貨前 1 至 2 週派員到場勘查。

場地環境要求:

  • 地面承重:每平方公尺至少能承受 500 公斤,地面須平整,高低差不超過 5 毫米
  • 電力供應:獨立 110V 或 220V 電源插座(依機型而定),建議配置專用迴路與漏電斷路器
  • 網路連線:需有穩定的 Wi-Fi 或有線網路環境,供雲端管理平台進行即時監控與資料回傳
  • 通風空間:機台背面須預留至少 15 公分散熱空間,側面預留 10 公分以上
  • 排水設施:冷藏機型需確認冷凝水排放路徑,避免積水造成地板濕滑
  • 照明條件:安裝區域照度建議在 300 lux 以上,確保消費者操作舒適

場地評估報告會詳列所有需要業主配合的準備項目,包括水電改善建議與通道動線規劃。有關龍雲數位群創國際(Transtep)的合作部署模式,可以參考延伸閱讀中的相關文章。

階段四:機台安裝與定位

場地準備就緒後,安裝團隊會依照標準作業流程(SOP)進行機台的定位與安裝:

安裝步驟:

  1. 拆除外包裝:依序拆除收縮膜、泡棉、固定螺栓,檢查外觀是否有運輸損傷
  2. 定位擺放:使用水平儀確認機台水平,必要時以調整腳墊修正
  3. 電力接線:連接電源,確認電壓穩定(波動不超過 ±10%),接地線確實連接
  4. 網路設定:連接 Wi-Fi 或網路線,設定雲端管理平台帳號,確認資料回傳正常
  5. 冷藏系統啟動:冷藏機型需靜置 至少 2 小時後才能啟動壓縮機,讓冷媒回流穩定
  6. 支付模組設定:安裝並測試多元支付功能,包括行動支付、信用卡感應等
  7. 商品上架:依據貨道配置表填充商品,設定價格與庫存參數

整個安裝流程通常需要 2 至 4 小時,視機型複雜度與現場條件而定。

階段五:驗收測試與上線

安裝完成後,必須進行全面的驗收測試(Site Acceptance Test),確認每一項功能都正常運作後才能正式對外營運。

驗收測試項目清單:

  • 出貨測試:每一個貨道至少測試 1 次出貨,確認馬達運轉順暢
  • 支付測試:模擬各種支付方式完成購買流程
  • 溫控測試:冷藏機型確認箱內溫度在設定範圍內(通常 2°C 至 8°C)
  • 螢幕觸控:測試所有觸控功能與介面顯示
  • 網路連線:確認雲端管理平台可即時接收機台狀態
  • 告警功能:模擬故障情境(如斷電、缺貨),確認告警通知正常發送
  • 安全檢查:門鎖、防盜機制、緊急停機按鈕功能驗證

驗收完成後,雙方簽署驗收文件,正式啟動保固期。後續的日常維護與保養,可參考智慧販賣機維護保養指南中的詳細說明。

常見的安裝失誤與預防方法

根據實務經驗,以下是最常見的安裝失誤:

常見失誤 可能後果 預防方法
未確認電壓規格 電路板燒毀 安裝前以三用電表量測電壓
冷藏機未靜置即啟動 壓縮機損壞 嚴格執行 2 小時靜置規範
散熱空間不足 壓縮機過熱跳機 背面至少留 15 公分
地面不平整 出貨卡貨、機台晃動 使用水平儀校正
未配置專用迴路 跳電影響其他設備 拉設獨立電力迴路

這些問題在智慧販賣機倉儲物流作業的前期規劃階段就應納入考量,而涉及冷鏈物流的機型更需要額外注意溫控連續性。

常見問題

Q1:智慧販賣機安裝需要多長時間?

一般標準機型的安裝時間約為 2 至 4 小時,包含定位、接電、網路設定、支付模組設定及基本驗收測試。若是大型複合機型或需要額外水電工程配合的場地,安裝時間可能延長至 1 個工作天。建議業主在安裝前 1 至 2 週完成場地評估與環境準備,可大幅縮短現場安裝時間。

Q2:販賣機運送過程中損壞該如何處理?

收貨時應立即檢查包裝外部的傾斜指示器與撞擊感應貼紙,若有異常應拍照存證並在簽收單上註記。拆箱後發現外觀損傷或功能異常,須在 48 小時內通知供應商並提供照片與影片紀錄。正規的供應商都會投保貨物運輸險,經確認為運輸造成的損壞,將由保險理賠或免費更換零件。
